Sanierung Nachbett- und Ufersicherung KW Pichlern

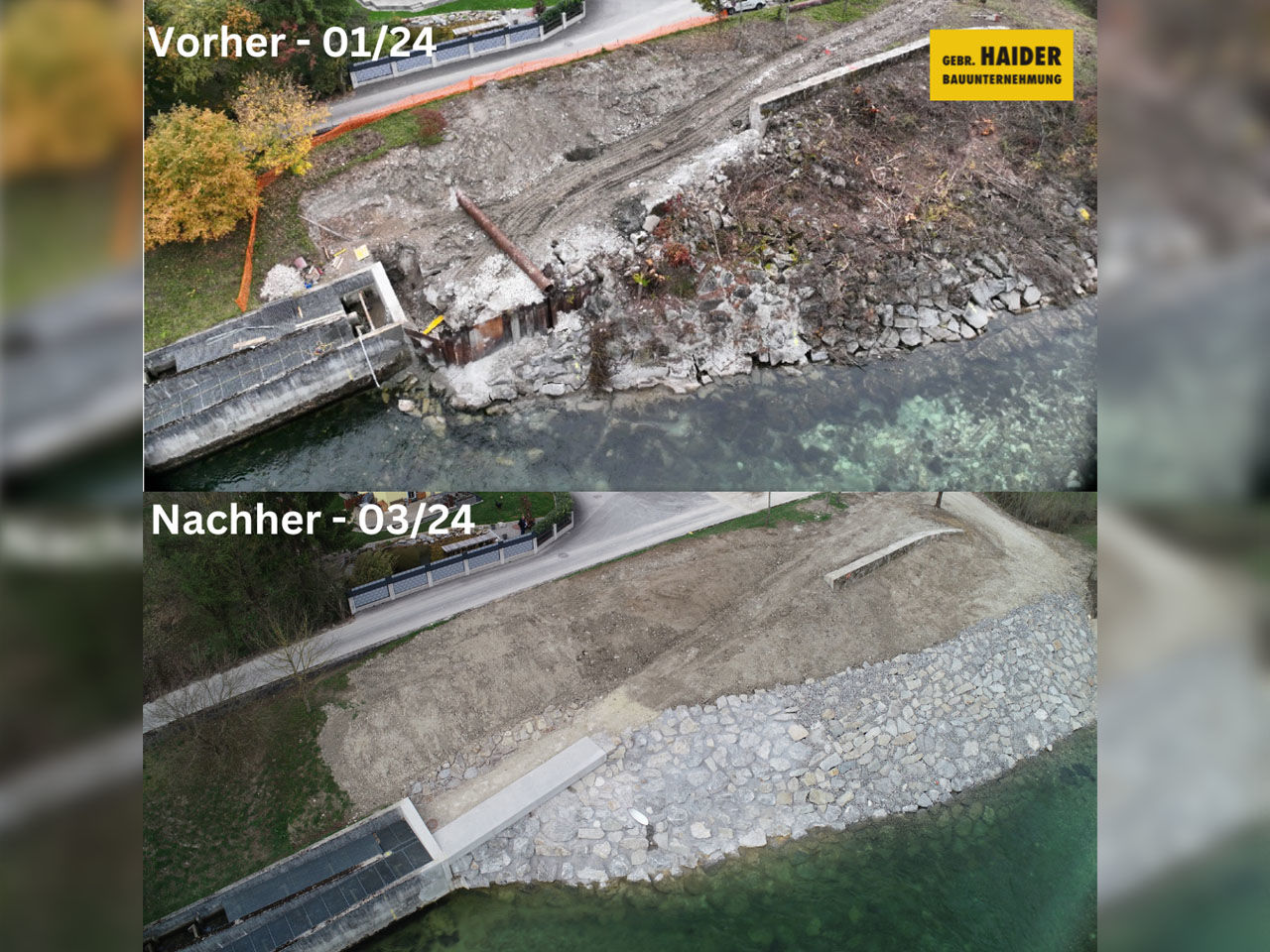

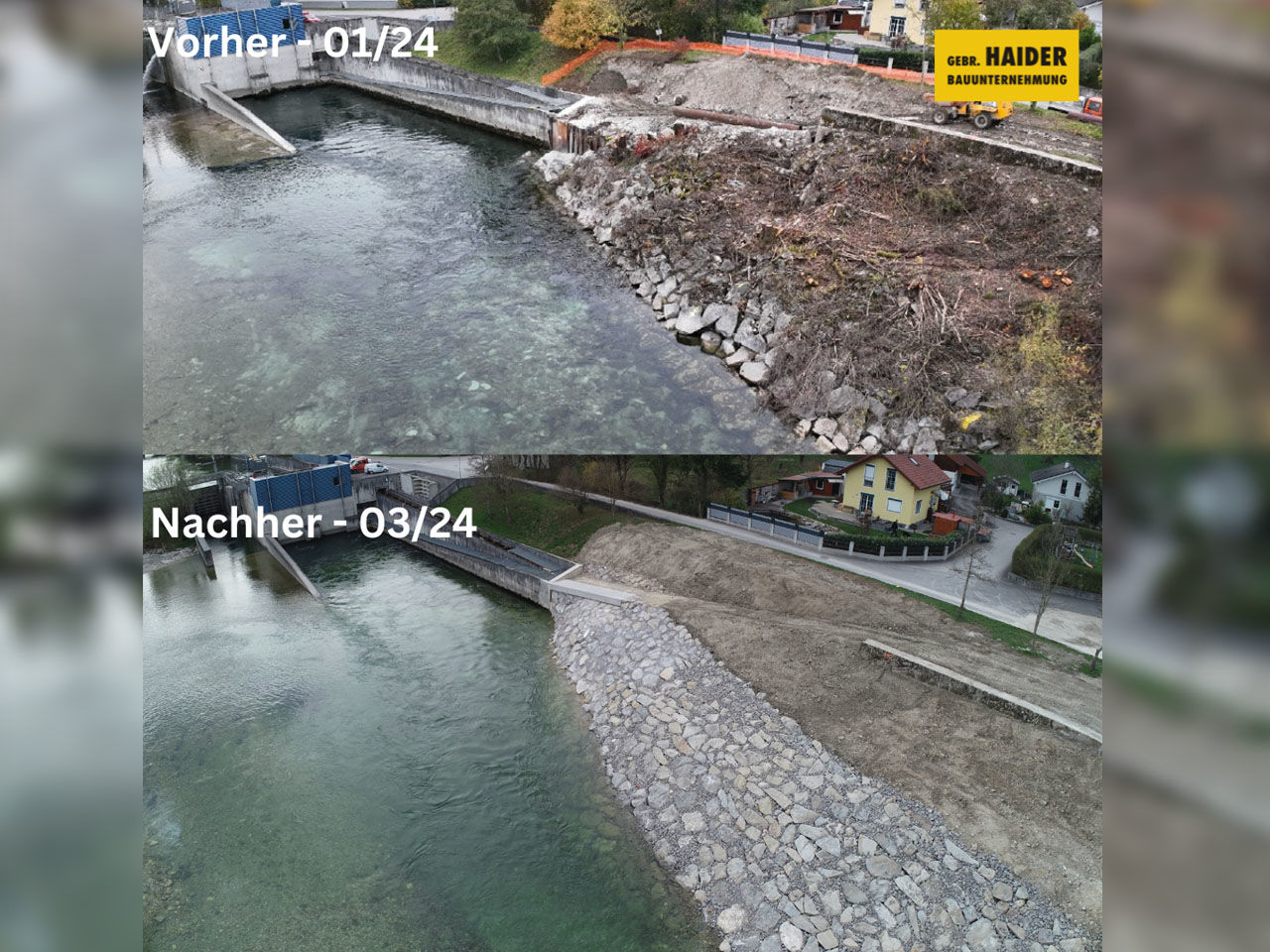

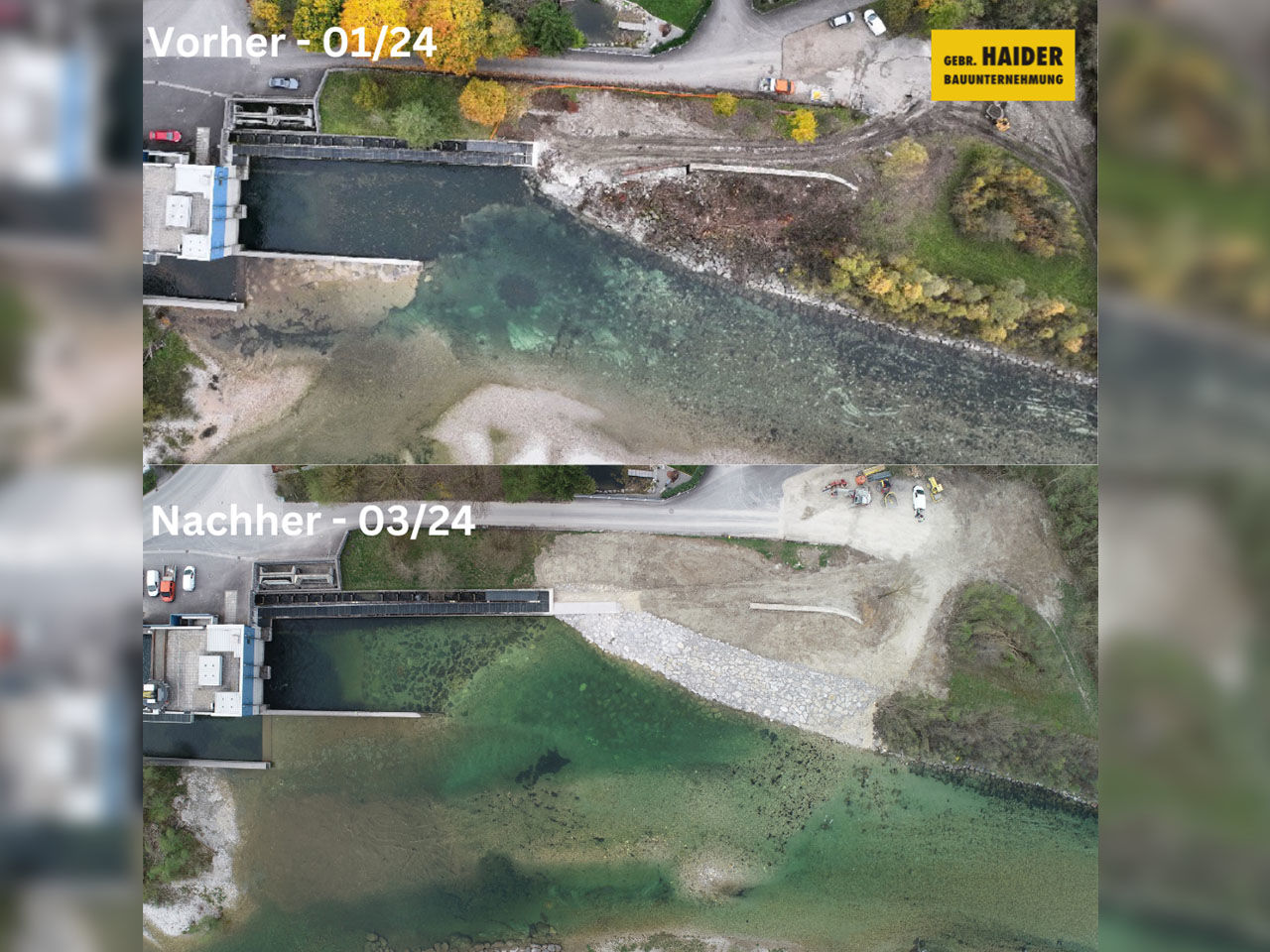

Diese Sofortmaßnahme umfasst die Neuerrichtung der Sohlsicherung sowie der Ufersicherung im Unterwasserbereich des Kraftwerks Pichlern. Aufgrund von Hochwasserschäden kam es zu Auskolkungen unterhalb des Turbinenauslaufs, die eine Böschungserodierung am angrenzenden Ufer verursachten.

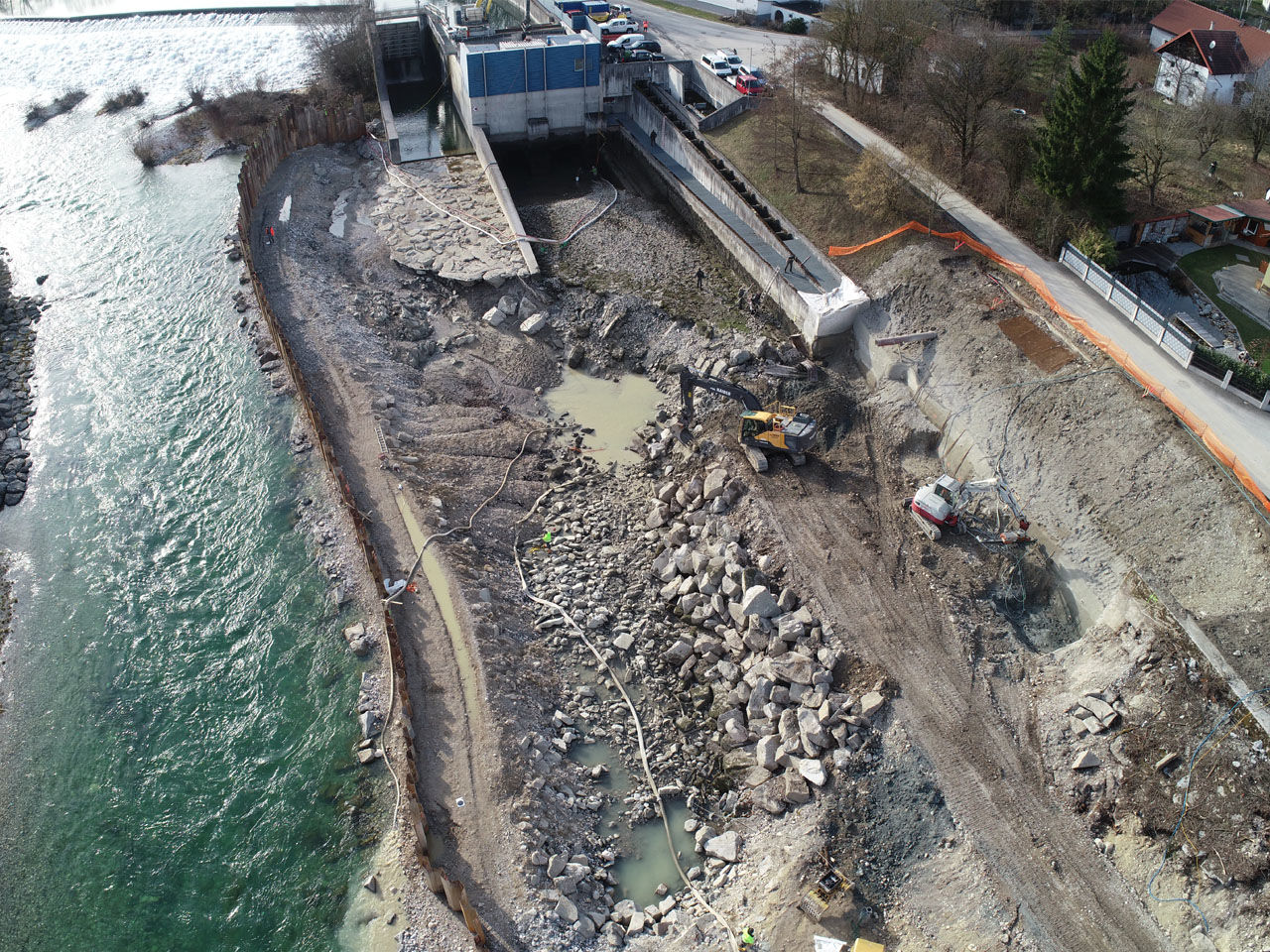

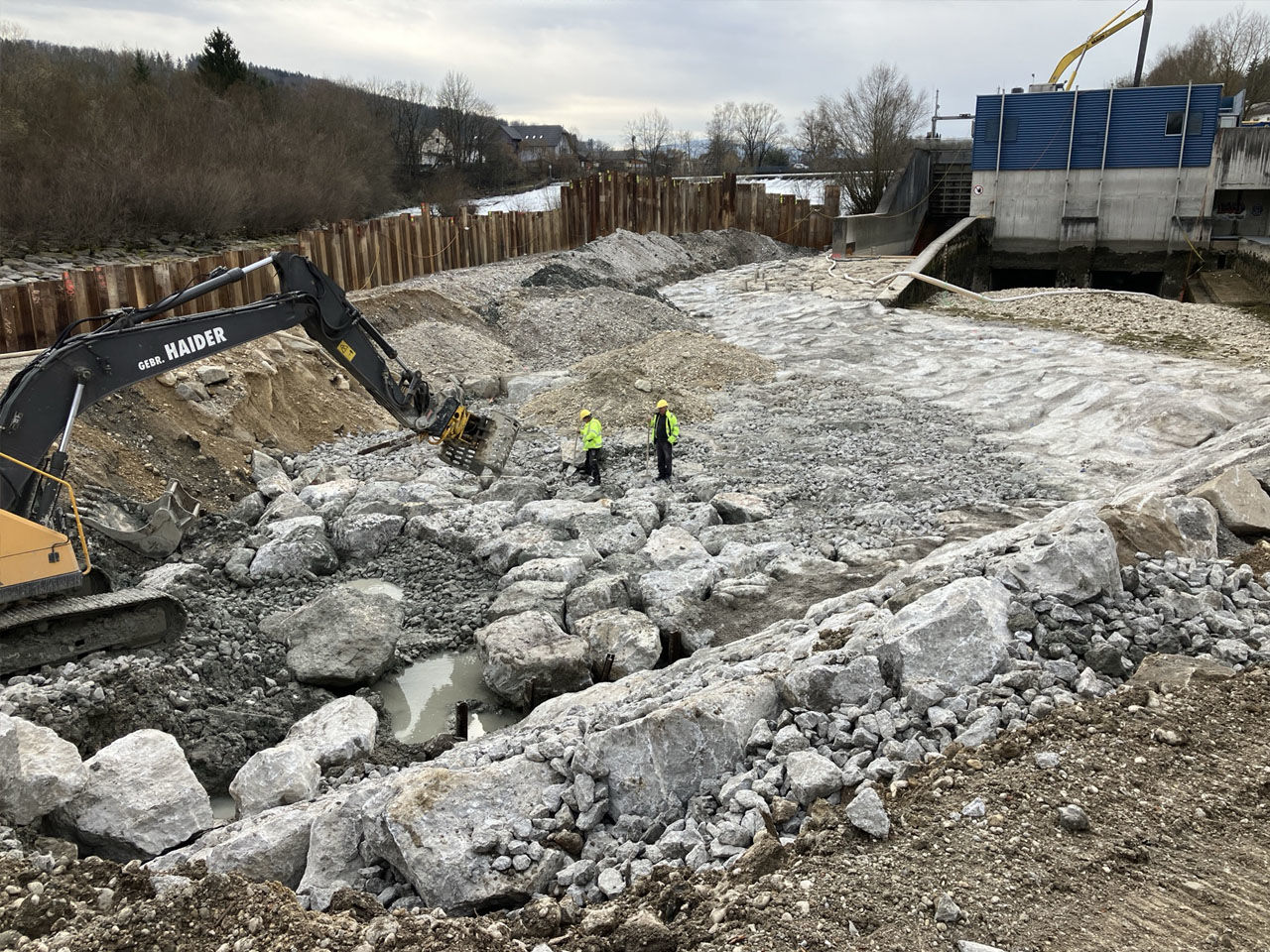

Unser Auftrag umfasste den Abtrag der beschädigten Stützmauer sowie die Verfüllung der Auskolkung mit Wasserbausteinen (3-6t) die zusätzlich mit Schienen in den felsigen Untergrund (Schlier) eingebunden sind.

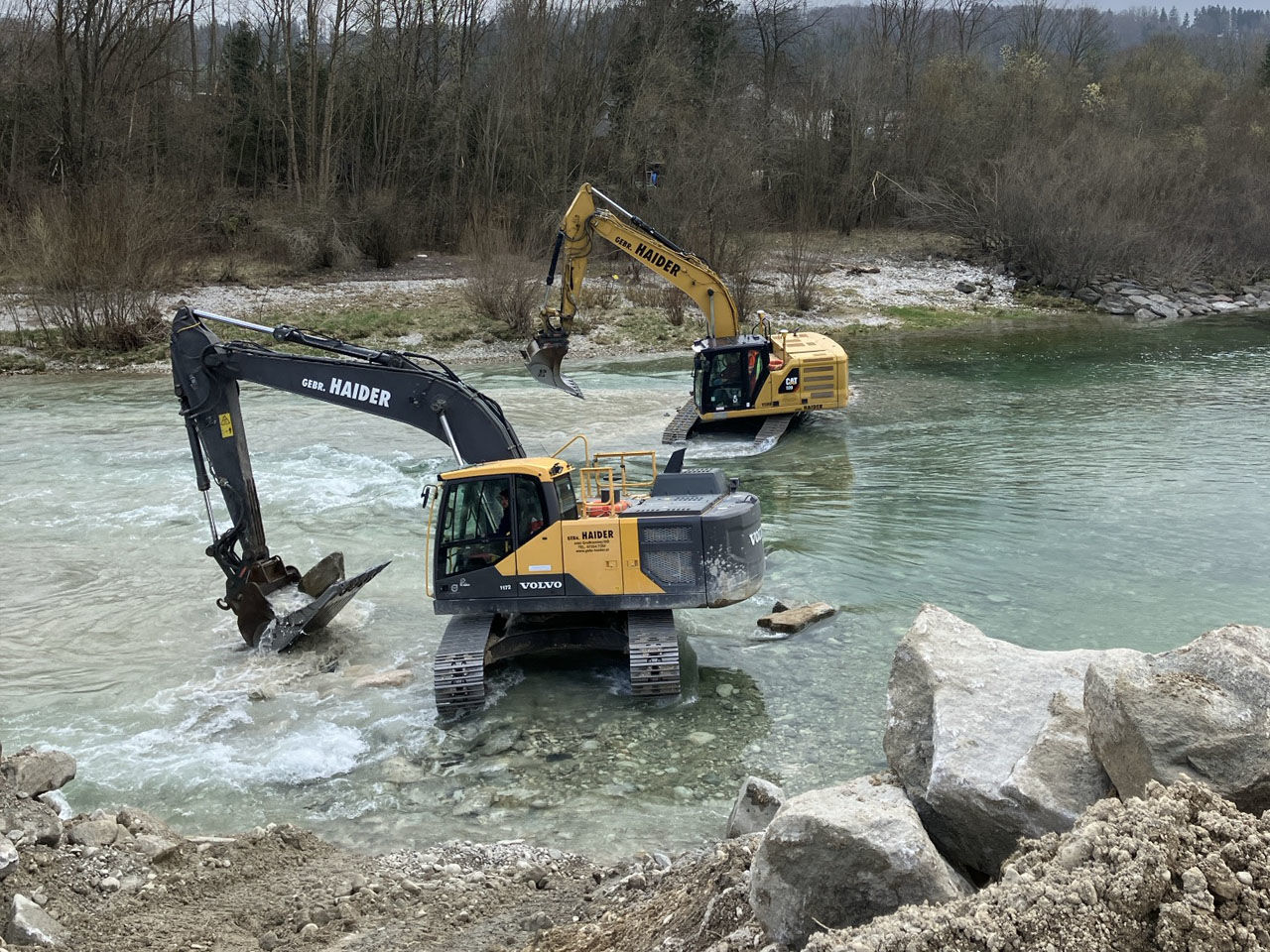

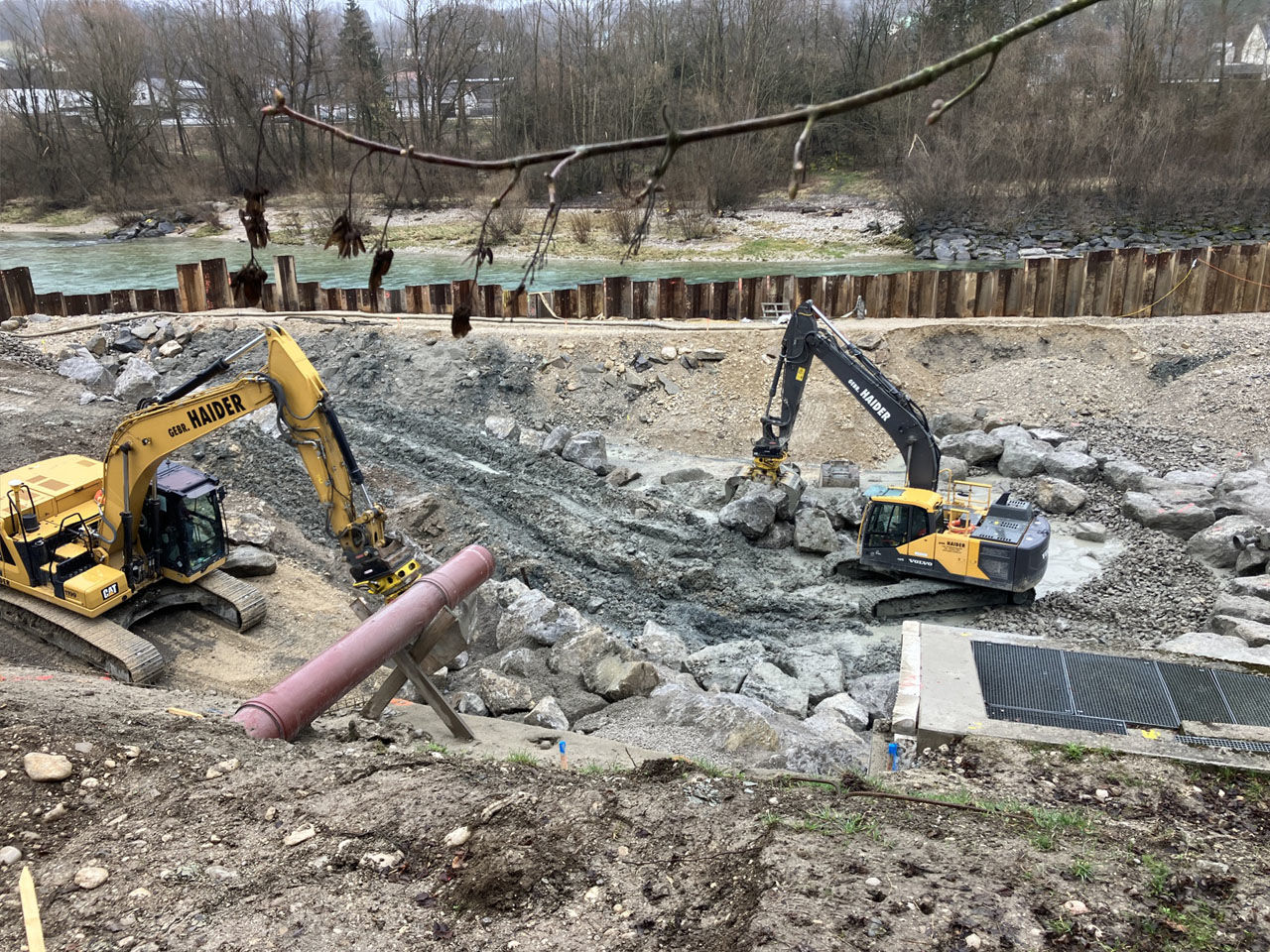

Der Hang wurde mit einer Spritzbetonwand inklusive Erdnägel gesichert und anschließend mit einer Steinschlichtung ausgelegt. Eine Herausforderung war das Wasserhaltungskonzept, dieses Konzept wurde mittels eines Ableitdamms und einer Spundwand ausgeführt.
Projektdetails
Baubeginn:
Januar 2024
Bauende:
März 2024
Auftraggeber:
Ennstraftwerke AG
Auftragssumme:
ca. 560.000,- € netto
Bauleiter:
Ing. Tatarevic Ismir
Techniker:
Schwingenschlögl Oliver
Polier:
Schneider Norbert
